大悟“超级充电宝”冲刺10月首机发电
(特约记者易荣波 李怡 通讯员杨奇)

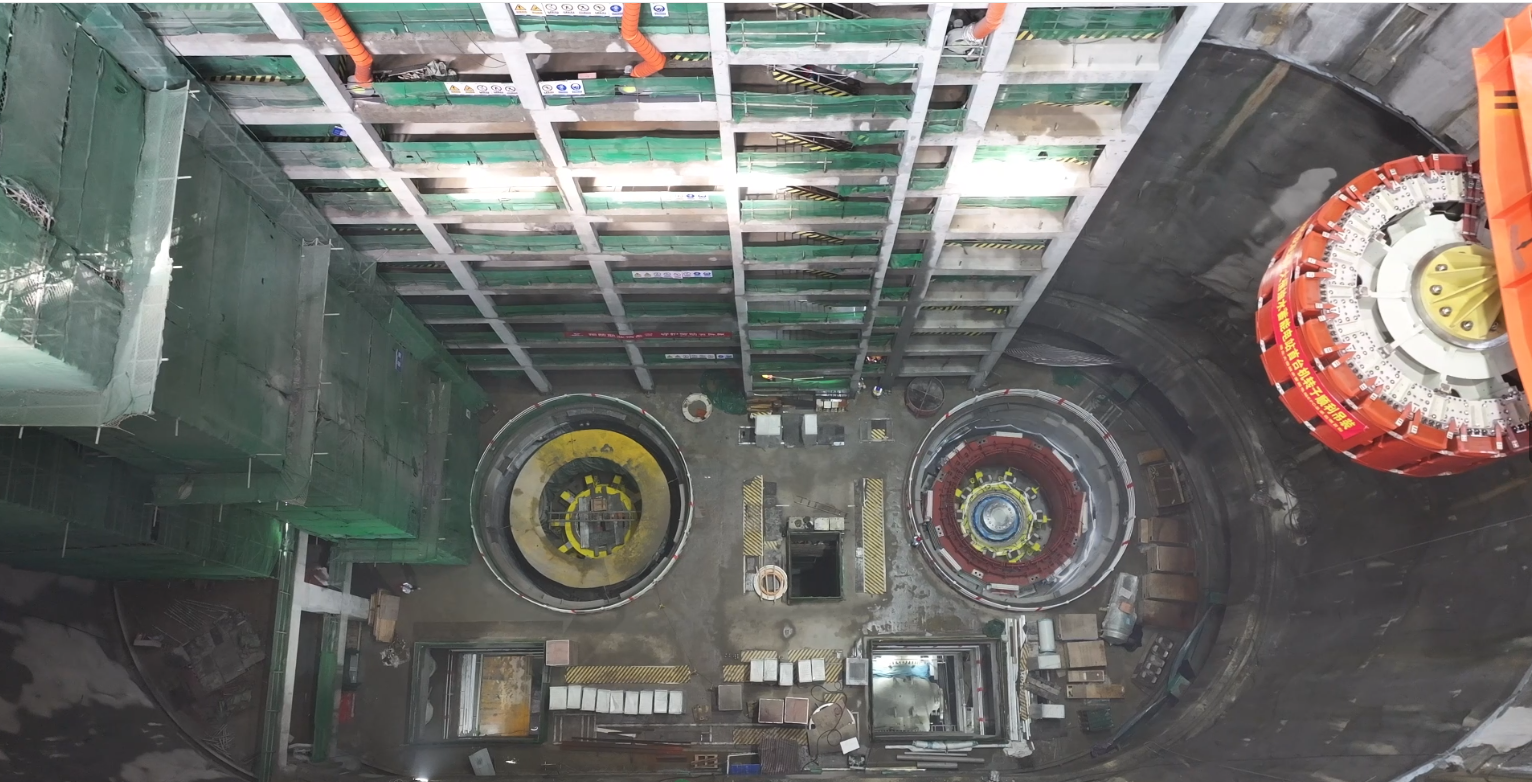

5月28日,大悟抽水蓄能电站项目总重达282吨首台发电机组转子高精度一次性吊装就位,标志首台机组正式迈入总装调试冲刺周期,为10月底按期投产发电夯实坚实根基。
据介绍,大悟抽水蓄能电站项目是国家“十四五”重点能源项目、省重点基础性绿色能源工程,项目总装机容量30万千瓦,设计年发电量达2.78亿千瓦时,是湖北省构建新型电力系统、完善区域能源保障体系的重要支撑项目。
该项目建成投运后,发挥调峰填谷、储能调频、应急备用等综合功能,每年可减少新能源弃电量3.95亿千瓦时,减少二氧化碳排放约30万吨,大幅提升区域新能源消纳能力,有效补齐鄂北区域电力调峰短板,提升全省电网运行稳定性,助推全省“双碳”目标落地,赋能地方经济社会绿色低碳高质量可持续发展。
近年来,大悟县充分利用风、光、水等资源禀赋,大力发展新能源产业,全力打造华中新能源产业基地。累计投资75.5亿元,新能源装机规模107.8万千瓦,年发电量达17.7亿千瓦时,新能源产业产值超15亿元,大悟获国家首批绿色能源示范县。为提升大悟新能源消纳能力,大悟抽水蓄能电站落户芳畈镇黑沟,2023年12月主体工程建设开工。
大悟县与项目施工单位紧密协作、同向发力,持续优化项目服务保障,全程统筹科学施工、安全管控、质量监督等各项工作,攻坚克难推进项目建设,确保工程稳步高效推进。截至目前,项目总工程量累计完成约89%,下库蓄水高程稳定至113.7米。
项目工程建设指挥部办公室主任李国崇介绍,为确保10月底首台机组投产发电目标,属地与项目建设团队坚守安全红线、严把工程质量关口,紧扣既定建设工期,稳步推进后续机组安装、系统调试等各项重点工作,全力以赴保质保量完成年度建设目标,致力打造区域绿色能源示范标杆工程。
